Введение
На визуализации пруд уже может выглядеть готовым, хотя строителям пока неизвестны глубины, отметка зеркала и место для оборудования. Если начать копать на этом этапе, перелив, гидроизоляцию и устройство берега придётся продумывать прямо на площадке. Иногда это удаётся без последствий, иногда приходится менять готовую чашу. Проект пруда помогает согласовать условия строительства и будущего ухода. На этих данных также основывается предварительная смета. Небольшому декоративному водоёму может хватить эскиза и нескольких схем; для купания, сложного рельефа или крупного объекта потребуется более подробная подготовка. Ниже разберём, какие данные нужны проектировщику, что рассчитывают до котлована и как заказчику оценить предложение подрядчика.
Когда нужен проект, а когда эскиз
Под проектированием мы понимаем выбор и фиксацию решений, по которым можно построить водоём и затем его обслуживать. Состав подготовки зависит от назначения, условий площадки и сложности систем. Универсального комплекта документов для любого частного пруда нет.
Для небольшого декоративного водоёма на понятной площадке иногда достаточно эскиза и нескольких рабочих схем. На них согласуют размещение, размеры и глубины, устройство берега, гидроизоляцию, наполнение, перелив и оборудование, если оно предусмотрено. Даже простой пруд нельзя уверенно строить по одной картинке, если непонятно, где заканчивается мелководье или как будет устроен перелив.
Подробная проработка требуется чаще, если запланированы купание, постоянное содержание рыбы, каскады или биоплато. Дополнительные вопросы возникают рядом с домом и террасой, на сложном рельефе, при сомнениях в устойчивости грунта и высоком уровне грунтовых вод. В этих случаях инженер определяет, какие исследования, расчёты, планы и узлы нужны для конкретной конструкции.
Количество листов само по себе ничего не говорит о качестве подготовки. Заказчик должен понимать, что согласовано до начала работ, а строительная команда должна получить данные для выемки грунта, устройства чаши и монтажа систем. Если проектирование заказывают отдельно от строительства, перечень передаваемых материалов стоит особенно чётко закрепить в задании.
Исходные данные для проектирования
Для первого обсуждения достаточно описать участок и то, как вы собираетесь использовать водоём. Необязательно заранее заказывать все возможные обследования: сначала специалист выяснит, каких сведений не хватает.
Подготовьте то, что уже есть:
1. Назначение пруда. Декоративный вид, растения, рыба, купание, пирс или сочетание нескольких задач.
2. Сведения об участке. План, топосъёмку, фотографии, размеры свободной площадки и желаемое место, если материалы доступны.
3. Соседние объекты. Дом, дорожки, террасу, деревья, будущие постройки и известные подземные коммуникации.
4. Наполнение и электричество. Возможный источник, точки подключения и ограничения, о которых уже известно.
5. Наблюдения на месте. Где после дождя или таяния снега скапливаются лужи, встречалась ли вода в котлованах, как меняется её уровень в колодце или скважине.
6. Пожелания к виду и уходу. Покажите изображения, которые нравятся, и уточните, кто будет обслуживать водоём после запуска.
Фотографии и пожелания помогают сформулировать задачу, но не заменяют проверки площадки. Специалист уточняет рельеф, доступ для техники, место для оборудования, расположение коммуникаций и путь поверхностного стока. Если данных недостаточно, в предложении следует указать, что ещё предстоит обследовать и когда это повлияет на смету.
Расчёт чаши: размеры, глубины и уровни
До земляных работ определяют план и профиль чаши. На плане видны расположение и форма; разрезы показывают глубины, полки, откосы, отметки берега и рабочего уровня воды. Эта геометрия позволяет оценить вместимость, выемку грунта и потребность в материалах.
Чего ожидать от природной воды
У чаши редко бывает одинаковая глубина по всей площади. В декоративном пруду предусматривают уступы для растений; в купальном определяют удобный вход и зону плавания; в рыбном учитывают условия содержания и зимовки рыбы. Их конфигурацию выбирают вместе с формой берега, до выемки грунта. Если вплотную подходит дорожка или терраса, важно заранее согласовать их высоту с кромкой воды.
Рабочий уровень показывает, где обычно находится поверхность. При осадках отметка может подняться, при обслуживании снизиться. Ошибка в сопряжении даст неожиданную ступень у настила или направит перелив к незащищённому откосу.

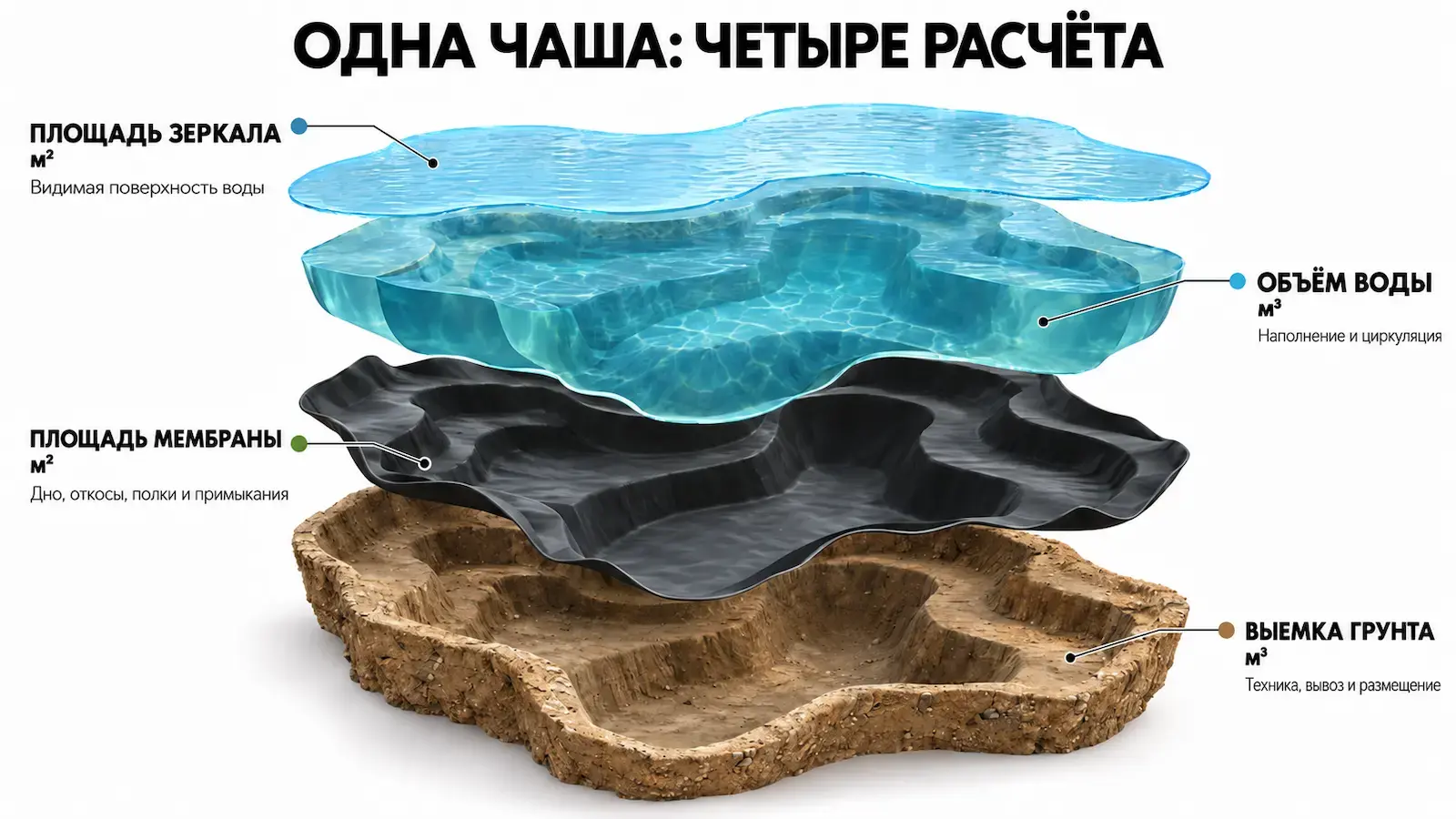

Три разные величины
Площадь зеркала, объём воды и количество вынимаемого грунта нельзя подменять друг другом. Если есть широкое мелководье и глубокий центр, для расчёта вместимости нельзя умножать всю площадь поверхности на максимальную глубину. При выемке учитывают геометрию и подготовку основания; метраж мембраны включает дно, откосы и береговые примыкания.
Эти величины влияют на разные части предложения. Вместимость нужна для наполнения и подбора циркуляции. По выемке планируют технику и вывоз грунта, а по площади гидроизоляции заказывают мембрану и оценивают раскрой. Способ определить размеры для своего участка подробнее разобран в статье «Какого размера должен быть пруд».
Топосъёмка и грунтовые воды
Набор измерений зависит от площадки. Маленькому декоративному водоёму вдали от построек и крупному водоёму рядом с домом требуются разные исходные данные и точность.
Топосъёмка помогает задать отметки и увязать чашу с домом, дорожками, уклоном территории и существующими сетями. Она особенно полезна, если рядом терраса, есть каскад из нескольких уровней или нужно точно определить путь перелива. Если съёмки нет, подрядчик должен объяснить, какие измерения он проведёт до фиксации отметок. EcoPond при необходимости организует геодезические работы с профильной компанией.
Сведения о грунтах нужны для выбора конструкции чаши и оценки устойчивости откосов. Песок, глина и насыпной грунт ведут себя по-разному, а высокий уровень грунтовых вод добавляет отдельный вопрос для гидроизоляции. Необходимость и состав исследований определяют по условиям площадки: объявлять геологию обязательной для любого небольшого декоративного пруда некорректно.
Если уровень грунтовых вод окажется выше поверхности частично опорожнённого пруда, мембрана может испытывать внешнее давление. Инженер проверяет этот сценарий и при необходимости прорабатывает защиту основания и отвод воды из-под гидроизоляции. Дренаж требует понятного направления выпуска; устраивать его по одной универсальной схеме нельзя. О механизме и возможных мерах подробнее рассказано в материале «Пруд на участке с грунтовыми водами».
Наполнение, перелив и слив
Наполнение и отвод продумывают до устройства чаши. Нужно знать, откуда поступит вода, как поддерживать обычную отметку и куда уйдёт избыток после сильного дождя. При выборе схемы учитывают рельеф, дорожки, сооружения и будущее обслуживание.
Для наполнения оценивают доступный источник, подвод, время и возможность долива. Если есть ручей, водопад или несколько связанных чаш, уровни и движение потока проверяют при работающем и выключенном насосе. После остановки оставшаяся в русле вода должна попасть в принимающую чашу и не выйти через край.
Перелив связывают с отметкой нормального уровня и безопасным направлением стока. У террасы или здания особенно важно понять, куда направится поток при переполнении. Вывод «куда-нибудь за пруд» может привести к размыву берега или подтоплению соседних покрытий. Место выпуска и способ устройства определяют по условиям территории.
Опорожнение для обслуживания обсуждают отдельно: техническое решение зависит от размеров и устройства водоёма. При этом перелив из пруда и отвод грунтовой воды из-под чаши решают разные задачи; одна труба не заменяет другую автоматически.
Гидроизоляция и защита чаши
Гидроизоляцию подбирают вместе с конструкцией основания и берега. В проектах EcoPond основным решением обычно служит EPDM-мембрана; на отдельных площадках могут потребоваться другие технологии. Заранее определяют, как её уложат, защитят и соединят с другими элементами.
До котлована определяют форму и устойчивость откосов, подготовку основания, защитные слои и способ закрепления края. Если планируются камень, пирс, водозаборы или трубы, прорабатывают узлы примыкания и места прохода через гидроизоляцию. Мембрану нельзя оставлять без защиты там, где её могут повредить основание, камни или работы на берегу.
Отдельного внимания требуют зоны рядом с тяжёлыми элементами благоустройства и места, где на пустую чашу может действовать внешнее давление. Защиту основания и дренаж проектируют с учётом грунтов и возможного подъёма воды. Подходящий одной конструкции набор слоёв нельзя без проверки переносить на другую.
Раскрой мембраны определяют по развёрнутой поверхности чаши и схеме монтажа. Поэтому в смете площадь водного зеркала не следует путать с расходом гидроизоляции. Разницу показывают цифры реального объекта EcoPond ниже.
Циркуляция, фильтрация и аэрация
Систему очистки выбирают по назначению, расчётному объёму и ожидаемой нагрузке. До строительства определяют точки забора, путь через фильтры и обратную подачу. Это задаёт положение труб, размеры технической зоны и доступ к узлам.
При содержании рыбы оценивают биологическую нагрузку и кислородный режим. Для купания определяют разделение зон и способ поддержания качества воды. В системе с биоплато учитывают связь основной чаши с растительной зоной. Аэрация, механическая очистка, биологическая фильтрация и циркуляция решают разные задачи, поэтому состав оборудования подбирают под конкретный объект.
Предварительный расход получают, разделив расчётный объём на время полного оборота. Затем проверяют длину труб, перепады высот и сопротивление фильтра. Инженер подбирает насос по требуемому потоку в работающей системе: паспортная цифра сама по себе не показывает результат после монтажа.
На плане заранее отмечают трассы, электропитание и технические точки. К фильтру, арматуре и насосу нужен доступ для осмотра и обслуживания, даже если оборудование скрыто за камнем или настилом. Для каскада дополнительно проверяют уровни связанных чаш при запуске и остановке системы.
Пруд в проекте дома и участка
Водоём входит в общую схему участка. Его расположение увязывают с домом, дорожками, посадками и освещением. Чем ближе берег к террасе или пирсу, тем важнее заранее определить отметки и способ их сопряжения.
Продумывают подъезд техники и последовательность строительства. Узкий проход между готовыми дорожками может ограничить выбор машин. Заранее намечают место для вынутого грунта, камня и рулонов мембраны; маршруты доставки не должны перекрывать существующие коммуникации.
Если у заказчика есть архитектор или ландшафтный дизайнер, EcoPond согласует с ними высоты, береговые узлы, места подключения, посадки у кромки и доступ для обслуживания. Когда таких специалистов нет, команда прорабатывает связь водоёма с территорией в рамках задания.
Для отеля, базы отдыха или девелоперского проекта добавляются сценарии использования и требования к эксплуатации. Полезно заранее распределить зоны ответственности: кто передаёт исходные отметки, кто проектирует электроснабжение, кто согласует подходы к водоёму и кто обеспечивает доступ персонала к оборудованию. Такая координация помогает увязать смежные разделы проекта территории и точнее определить состав работ.
Рабочие планы, разрезы и схемы
Строителям нужны материалы, по которым можно выполнить согласованную конструкцию. Для простой задачи подойдут компактные схемы; сложная требует более подробных планов, разрезов, узлов и спецификаций. Их перечень закрепляют в задании.

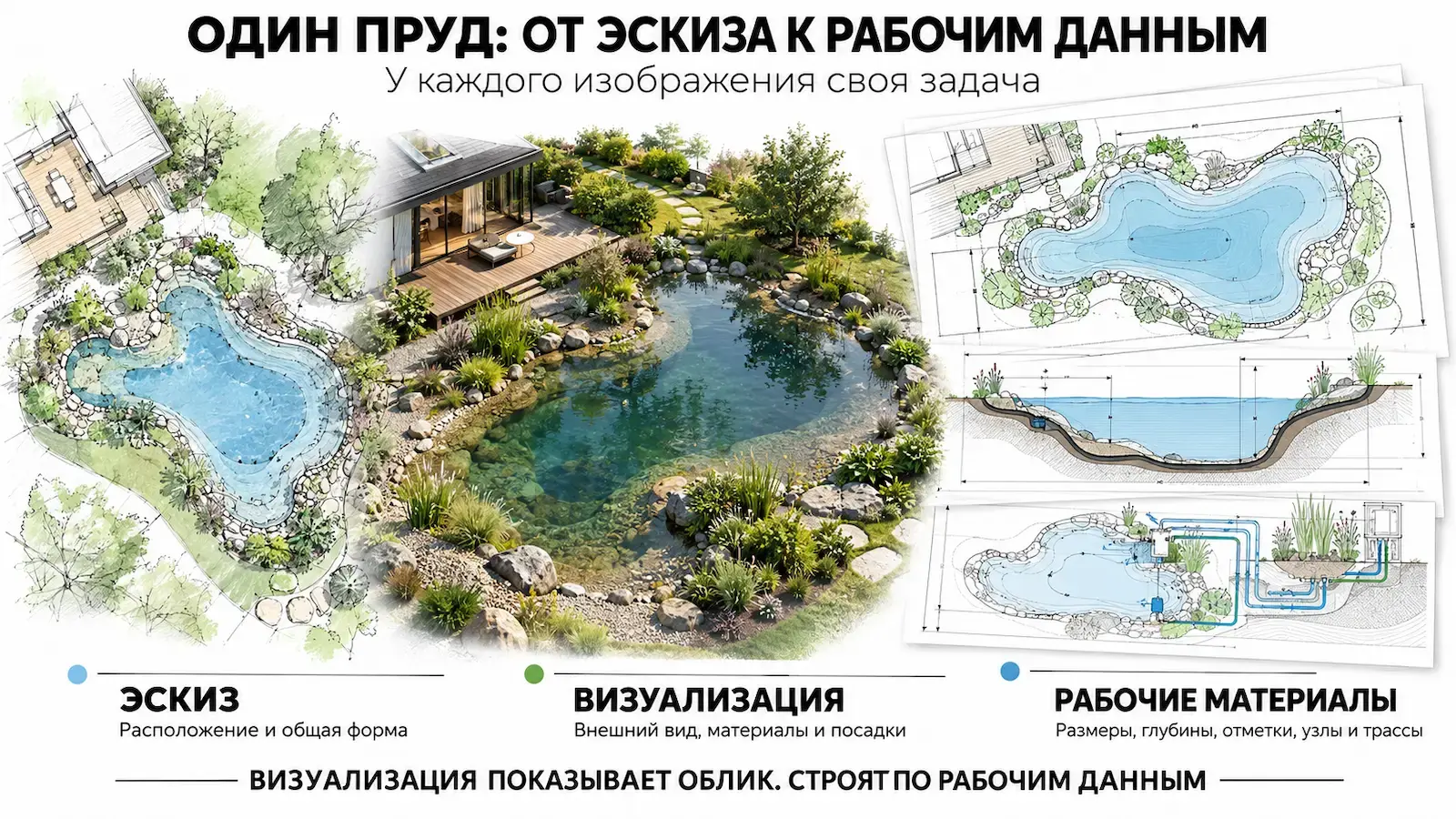

У разных изображений разные функции:
- Эскиз показывает размещение и общую форму. Он помогает обсудить, как водоём смотрится на участке.
- Визуализация передаёт предполагаемый облик берега, растений и настила. На ней могут отсутствовать рабочие размеры и скрытые элементы.
- План чаши и разрезы задают геометрию, глубины, уклоны, полки, отметки воды и берегов.
- Инженерные схемы показывают движение воды, размещение оборудования и трассы; узлы уточняют сопряжения, от которых зависит монтаж.
Не каждый объект требует отдельного листа на каждый пункт. Важнее проверить, где записано решение, по которому предстоит работать. Например, если в изображении есть пирс и прибрежная посадка, нужно понимать, как проходят опоры, где заканчивается мембрана и каким будет доступ к растительной зоне. Эти данные нельзя извлечь только из внешнего вида.
Уточните у подрядчика и формат выдачи: что получает заказчик, что передают бригаде и как согласуют изменения после утверждения. Особенно это важно, когда одна команда разрабатывает решения, а строить будет другая.
Проверка предложения подрядчика
Проверять стоит не только общую стоимость. Хорошее предложение показывает, какие сведения уже известны, что ещё предстоит уточнить и какие результаты подрядчик передаст до начала строительства. Следующие вопросы помогут провести предметный разговор.
- Что вы знаете об участке? Попросите назвать исходные отметки, коммуникации, условия подъезда и сведения о грунте, на которых основано предложение.
- Какие размеры и уровни приняты? Должны быть понятны глубины, полки, кромка, обычный уровень воды и направление перелива.
- Как будет работать система? Уточните источник наполнения, циркуляцию, способ очистки, точки забора и возврата, а также возможность обслуживания.
- Что входит в подготовку? Уточните необходимость съёмки, исследований, расчётов, визуализации и состав планов или схем, которые будут переданы.
- Что входит в смету? Попросите отделить уже определённые затраты от позиций, которые уточнят после изучения грунтов, конструкции, оборудования и отделки.
- Кто согласует изменения? Определите, как будут оформляться новые решения, если на площадке обнаружатся условия, не подтверждённые исходными данными.
Отсутствие части сведений на первой встрече нормально. Проблема возникает, когда неизвестные параметры уже включены в окончательную стоимость как точно установленные или не указано, кто и когда их уточняет. До выхода техники полезно сверить размеры, расположение инженерных узлов и порядок действий с бригадой.
Проектирование пруда в EcoPond
Сначала выясняют назначение будущего водоёма и условия площадки. Затем EcoPond вместе с проектировщиком определяет, какие расчёты и схемы потребуются. Проектирование можно заказать отдельно от строительства. Если нужны геодезические данные или визуализация, их подготовку организуют с профильными специалистами.
Для небольшого декоративного пруда иногда хватит эскиза с рабочими схемами. Технически сложную задачу инженер прорабатывает подробнее и согласует с заказчиком, при необходимости вместе с архитектором или ландшафтным дизайнером. Итог должен позволять исполнителям построить согласованную конструкцию без догадок.
Пример: пруд с биоплато в Смоленской области
В Смоленской области мы построили декоративный пруд площадью 156 м² и глубиной 2,5 м. Для гидроизоляции использовали 400 м² мембраны Firestone. В биоплато высадили 200 растений, рядом устроили пирс на винтовых сваях. Строительные работы, заняли 20 дней зимой.
Пример показывает, почему для оценки расхода гидроизоляции недостаточно площади водного зеркала. Но по опубликованному описанию нельзя восстановить точный объём, конструкцию всех узлов или перечень проектных чертежей. Для новой площадки их определяют отдельно.
Частые вопросы о проектировании пруда
Нужен ли проект небольшому декоративному пруду?
Для простой задачи иногда достаточно эскиза и рабочих схем. До начала земляных работ должны быть понятны размеры, глубины, гидроизоляция, наполнение и перелив.
Можно ли заказать проект без строительства?
Да, мы можем организовать проектирование отдельно. Заранее согласуйте, какие материалы получите и достаточно ли их для строительной команды, которую планируете привлечь.
Чем эскиз отличается от рабочих чертежей?
Эскиз передаёт размещение и облик. Рабочие планы и разрезы фиксируют геометрию, отметки и узлы, а схемы показывают расположение систем.
Достаточно ли 3D-визуализации, чтобы начать копать?
Визуализация помогает согласовать внешний вид. Чтобы начать строительство, нужны глубины, отметки, конструкция берега, инженерные трассы и схема наполнения и отвода. Эти сведения передают исполнителям.
Обязательно ли делать топосъёмку?
Не всегда. Съёмка особенно полезна на уклоне, рядом с постройками или там, где важно точно увязать высоты террасы, берега и перелива.
Всегда ли нужна геология участка?
Состав исследований выбирают по условиям площадки. При сомнениях в устойчивости откосов, высоких грунтовых водах или большом котловане дополнительные данные собирают до выбора конструкции.
Что рассчитывают до начала земляных работ?
Определяют геометрию чаши, объём воды, выемку грунта, расход гидроизоляции и параметры циркуляции. Отдельно согласуют отметки, наполнение, перелив, защиту основания и доступ к оборудованию.
От чего зависит стоимость проектирования?
От сложности площадки и состава задания: обследований, расчётов, схем, согласований и визуализации, если она нужна. Универсальной цены для всех водоёмов нет.
Кто согласует водную часть с архитектором?
Если участвуют архитектор или ландшафтный дизайнер, мы согласуем с ними отметки, подключения, береговые примыкания и доступ для обслуживания. Зоны ответственности распределяют до начала строительства.
